Početak rada za naredno proljeće najavio je izvršni rukovodilac Direkcije za razvoj i investicije EPCG Ivan Mrvaljević.
„Uveliko radimo na izgradnji vjetroelektrane Gvozd 2. Očekujemo da ćemo je na proljeće pustiti u rad“, kazao je Mrvaljević, prema izvještaju Forbes Crna Gora.
Tri nove turbine i dodatnih 63 GWh godišnje

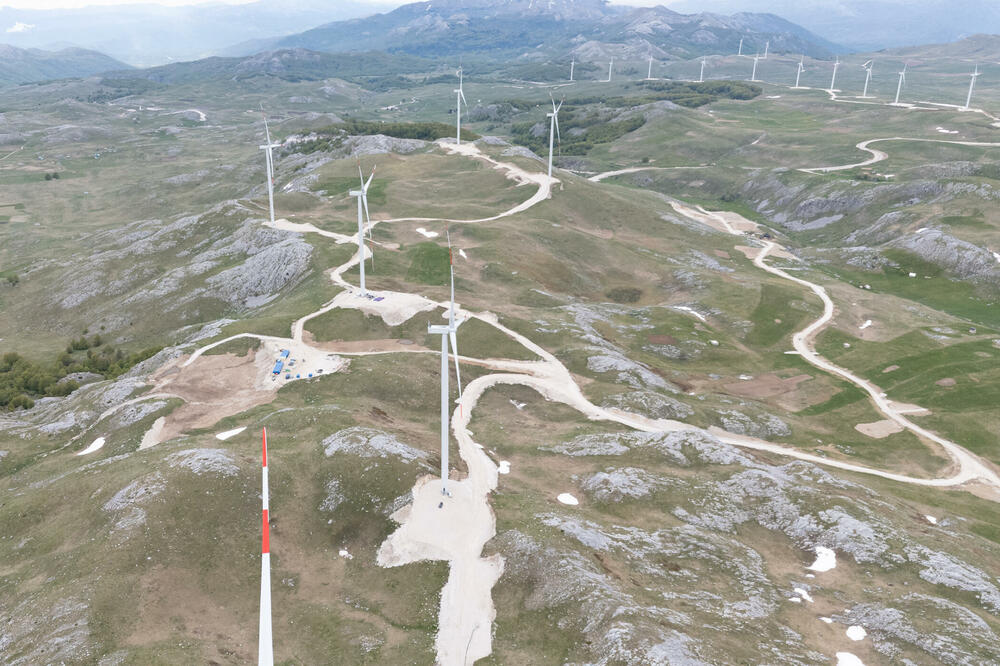

Gvozd II razvija se u saradnji sa njemačkim proizvođačem vjetroturbina Nordex, koji je izgradio i prvu fazu kompleksa. Radovi na proširenju počeli su krajem avgusta, a planirano je postavljanje tri nove turbine, uz osam postojećih u okviru elektrane Gvozd I.
Očekivana godišnja proizvodnja druge faze iznosi 63 GWh električne energije, odnosno 63 miliona kilovat-sati. Završetkom proširenja kompleks na Krnovskoj visoravni, kod Nikšića, imaće ukupno 11 vjetroturbina.
Procjena o snabdijevanju približno 35.000 domaćinstava odnosi se na očekivanu godišnju proizvodnju kompletnog projekta, odnosno obje faze zajedno.
Finansiranje kroz aranžmane sa EBRD-om
Mrvaljević je, prema navodima SeeNewsa, ukupnu vrijednost projekta Gvozd I i II procijenio na oko 105 miliona eura.
Obje faze podržane su kreditnim aranžmanima sa Evropskom bankom za obnovu i razvoj (EBRD). Za prvu fazu 2023. godine ugovoren je paket od 82 miliona eura, dok je za proširenje 2025. obezbijeđeno dodatnih 26 miliona eura.
Prema projektnoj dokumentaciji EBRD-a, paket za prvu fazu obuhvata 57 miliona eura kredita te institucije i 25 miliona eura sindikovanog kredita NLB-a. Dodatnih 26 miliona eura za drugu fazu obezbjeđuje EBRD.
Gvozd I u probnom radu od maja
Prva faza, Gvozd I, snage 54,6 MW, odnosno približno 55 MW, počela je probni rad u maju 2026. godine, čime je EPCG dobila prvu vjetroelektranu u svom proizvodnom portfoliju.
Gvozd II predstavlja nastavak tog ulaganja, kojim državna elektroenergetska kompanija povećava kapacitete za proizvodnju električne energije iz obnovljivih izvora.
Izvor: Investitor.me
